我们想让你知道的是:
- 「我们现在面临的最大问题不是算力过剩,而是电力....我今天的短缺不是芯片供应,而是我没有具备电力与冷却条件的空间可以放入芯片」 — Satya Nadella, 微软执行长
- 「如果能源科技没有重大突破,人工智慧无法到达下一阶段」 — Sam Altman, OpenAI 执行长
- 「低能源成本和宽鬆的监管将协助中国在 AI 竞赛中击败美国」 — Jensen Huang, 英伟达执行长
三位科技巨头 CEO,不约而同地点出一个关键:AI 的瓶颈正从「算力」转移至「电力」。在长线生产力循环与中美科技竞争的趋势下,市场将焦点全数集中在前沿 AI 模型与高阶半导体的取得,却忽略了数位世界的指数级增长,正面临物理世界线性增长的供应限制。

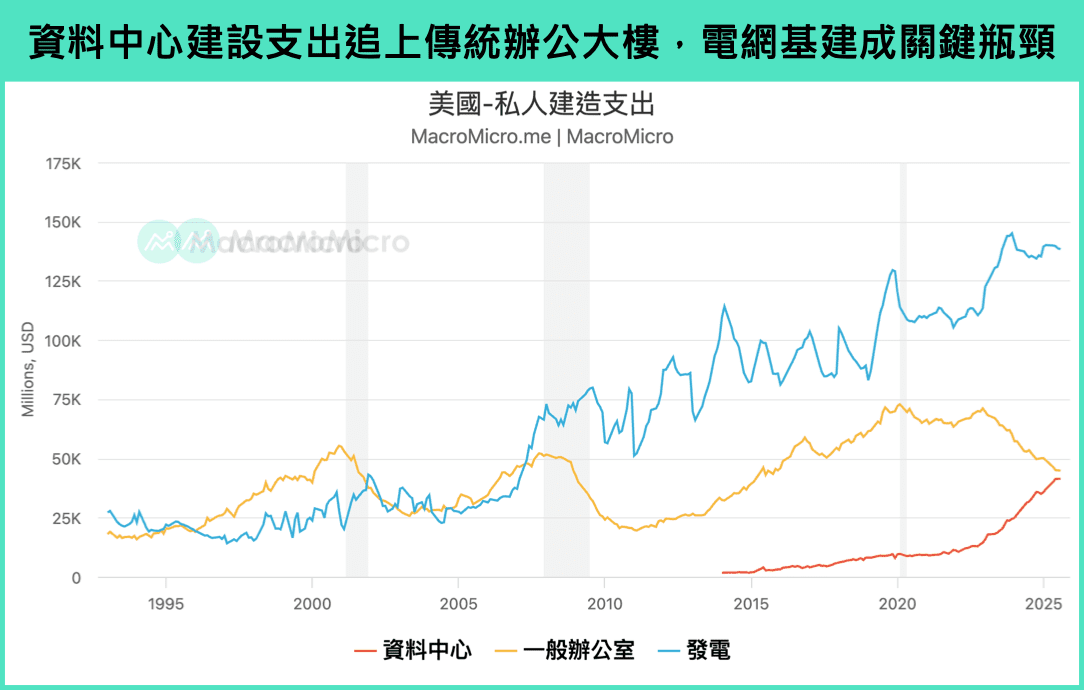

我们在最新 展望系列报告 分析 AI 发展阶段、泡沫债务疑虑、生态系之争、中美竞赛。随着美国资料中心建设支出逼近传统办公大楼规模,AI 核心发展不再只是演算法与芯片的「科技」竞赛,更为工业、能源带来爆炸性的需求增长与供应链考验,形成一场从「从芯片到电网」(Chip-to-Grid)的基础设施竞赛。本文将进一步剖析 AI 吃电巨兽带来的电力供需衝击,解释目前电力供应链所面临的真正瓶颈,最终收敛出 AI 缺电浪潮下的受惠板块。
本文重点:
加入 MM 订阅会员 看全文 !!
一、 AI 竞赛下半场的关键不是芯片、而是电力!
生成式 AI 的兴起引发了对计算资源需求的快速扩张,尤其在全球用户基础持续增长以及 Scaling Law 的驱动下,正推向 AI 从模型训练、文字问答,走向推论、多模态、 Agentic AI 的全新应用,也迫使资料中心的运算架构必须进行 Scale-up(机柜内垂直扩张)、 Scale-out(机柜间水平扩张)、 Scale-across(资料中心间跨域扩张)的升级。根据公开资料,Meta 、 Google 与微软的用电量已连续七年年增超过 25%,成为名符其实的「吃电巨兽」。
科技巨头们正以前所未有的规模下注,试图填补巨大的电力供需缺口。从 M平方最新整理的 AI 大事记时间轴 可以看到,英伟达计划对 OpenAI 投资千亿美元打造 10 GW 等级的资料中心,再到微软、甲骨文陆续宣布动辄数百亿美元的云端与电力合作案,OpenAI 内部更预估其未来八年能耗将增速 125 倍,于 2033 年达到 250 GW 、超越当前印度全国用电量的 250 GW,显示能源供应已成为 AI 产业发展最大的物理障碍,也意味着 AI 竞赛的下半场,已不再是单纯的芯片战争,而是能源战争!

AI 资料中心需要多少电力?
资料中心正如雨后春笋般遍地开出,由于 AI 必须全天候运算而消耗巨大的总电量(TWh),又需要极高的瞬间功率(GW)来驱动庞大的 GPU 丛集,这正是为何各机构都必须从「用电量」(TWh)与「电力负载」(GW)两种层面给出极具爆发力的预估值。以下我们简单衡量 AI 到底有多缺电:
-
未来三年存在 40% 电力缺口:电力负载(单位:GW)关注的是「基础建设的上限」与「电网稳定性」,代表电网能提供的最大瞬间电力,涉及到用电尖峰时刻(例如夏季热浪+AI 服务器全速运转)是否必须停电、限电,以及公用事业公司要盖多少电厂。美国能源部(DOE)《美国电网可靠性和安全性评估报告》中位数预估美国资料中心 2030 年至少需要新增 50 GW 的电力容量。标普(S&P Global)也给出类似的预测,认为到 2028 年美国新建资料中心预计将需要新增 44 GW,但鑑于电网基础设施的限制,未来三年内投入使用的电力容量只能为这些资料中心提供约 25GW 的电力,意味着存在 40% 的电力缺口。
-

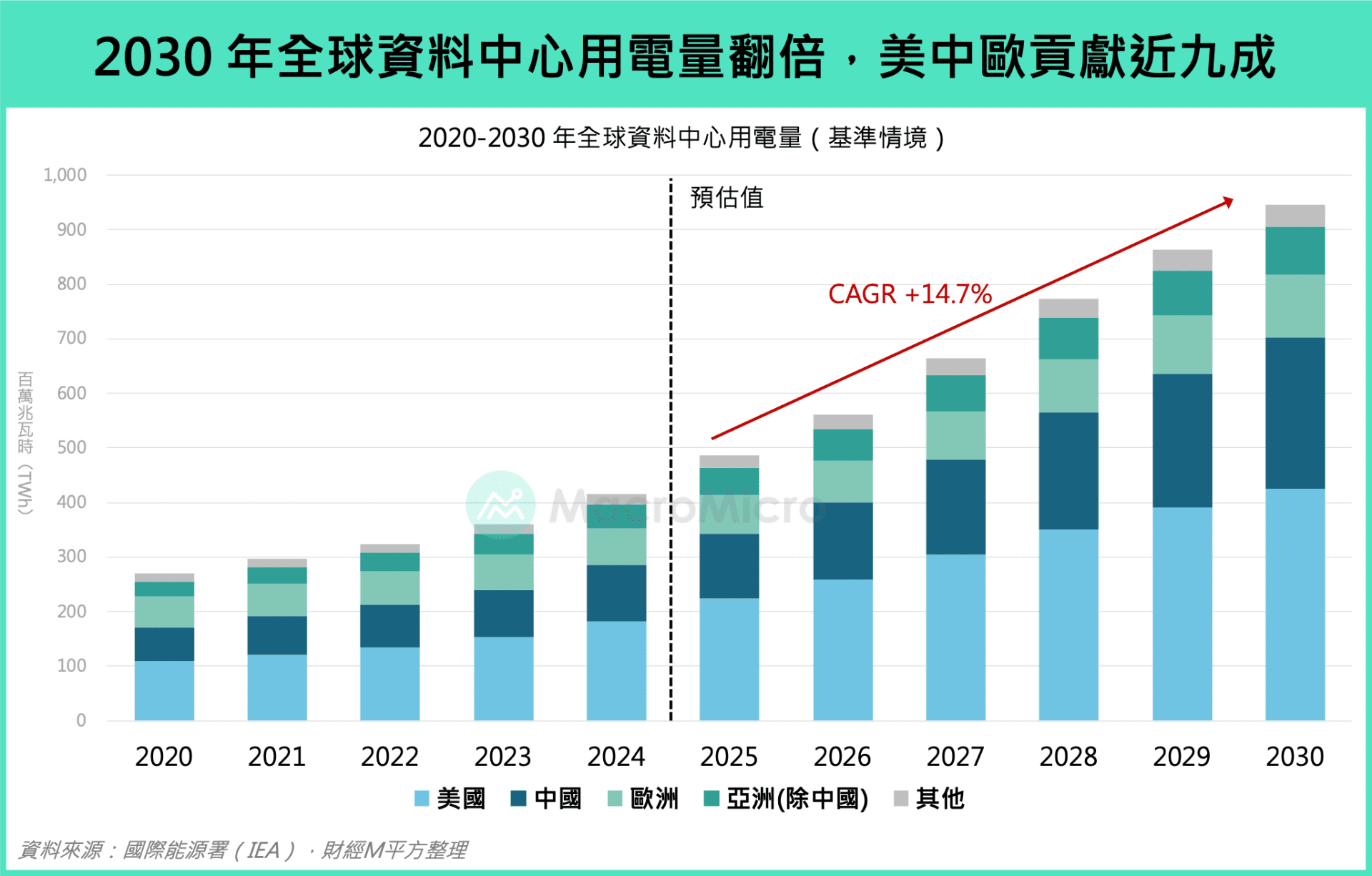

用电量占全美近一成:用电量(单位:TWh)关注的是「能源资源的总量」,衡量的是一整年下来实际消耗了多少能量,直接影响科技企业电力采购协议(PPA)的规模,以及最终反映在营运成本或 ESG 报告中的碳足迹。根据 IEA 、劳伦斯柏克莱国家实验室(LBNL)预估,美国资料中心的电力消耗量将从 2024 年的 183 TWh 增加至 2030 年约 425 TWh,占全国总用电量也将从 4% 上升至接近双位数比例,相当于加州与纽约州的用电量加总!
濒临崩溃的边缘——美国电网可靠性的严峻挑战
AI 繁荣的连锁反应,已经体现在电价的结构性上涨与电网稳定性的动摇。

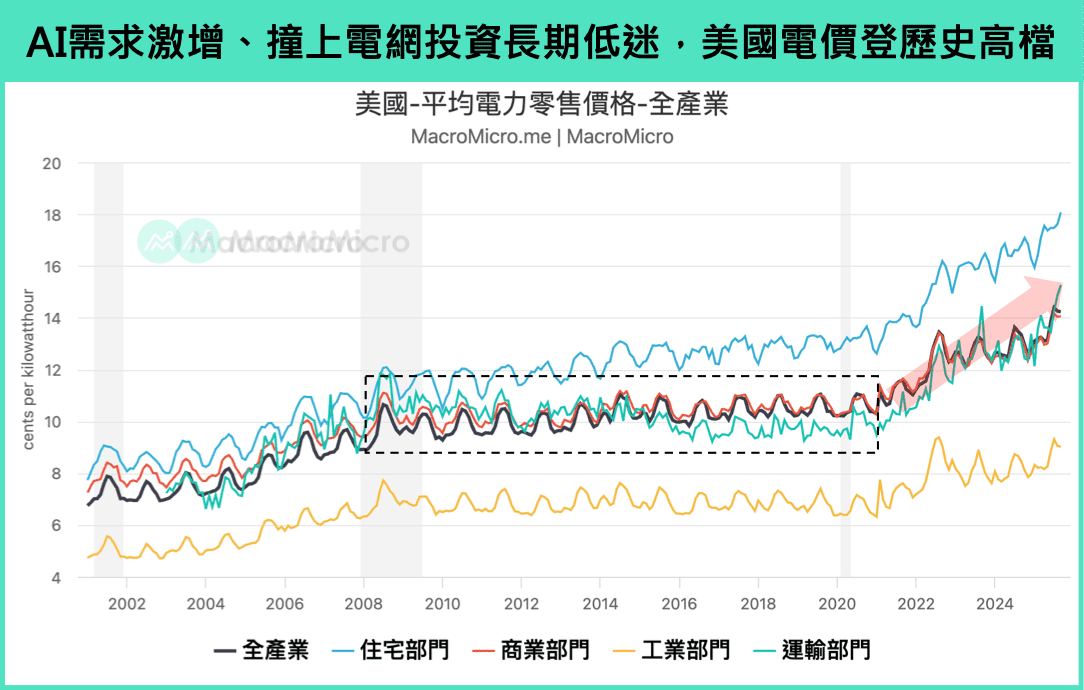

儘管天然气与煤炭价格处于低檔,且再生能源成本在过去十年下降九成,美国电价却不降反升。全美平均零售电力价格 已攀升至每千瓦时 14.4 美分(相当于每度电约 4.4 块台币),并反映在 CPI 细项中、电力通胀 在 2025 年最高攀升至 6% 。批发电力市场则更为惊人,美国最大的电网营运商 PJM,在 2026-27 年的电力容量拍卖市场,创下历史纪录的$329 美元 / 每日每万亿瓦结算价格,若无法律上限规定、本应上升至 $390 美元。德州 ERCOT 在 2026 年的德州电力批发价格也可能相较 2024 年出现翻倍。

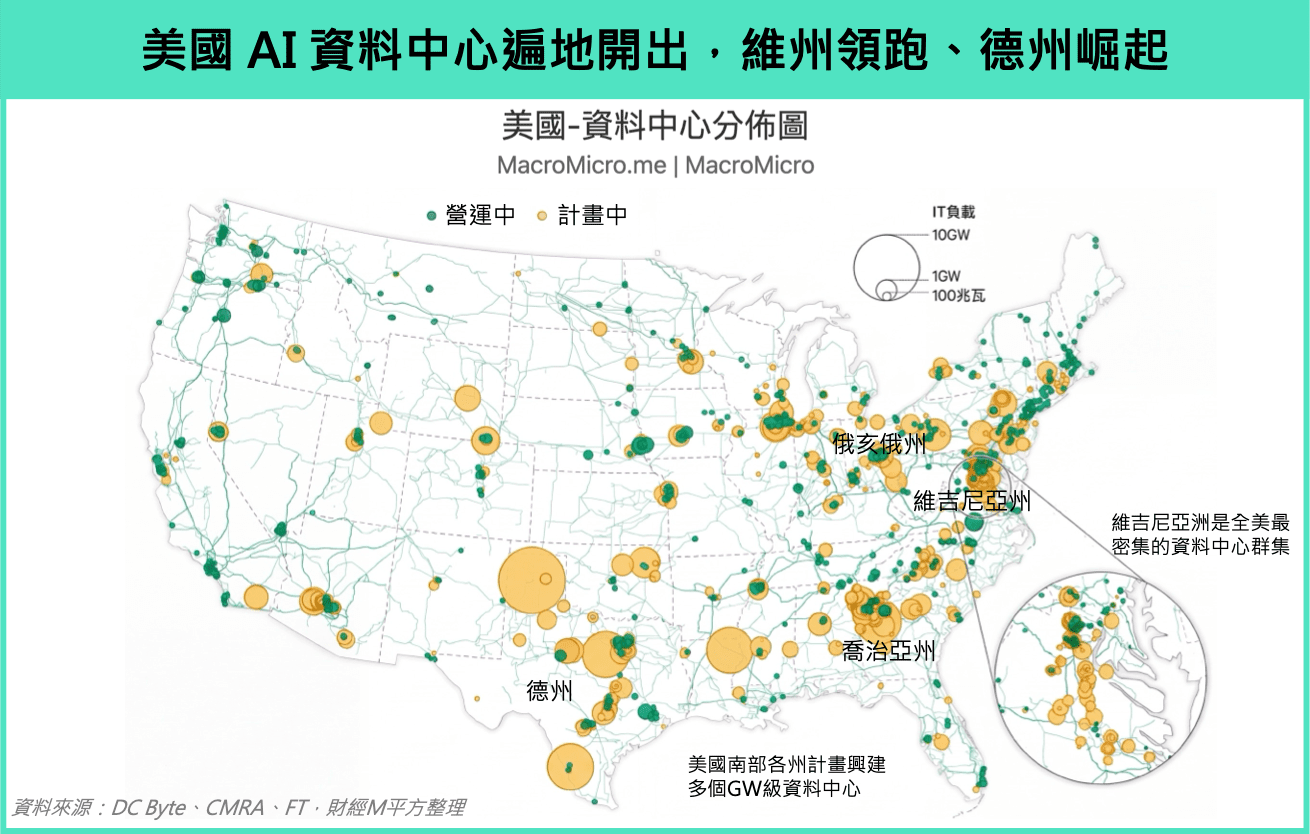

比电价上涨更令人担忧的,则是「缺电」的实际风险,而且在资料中心密集的热点地区尤为明显。举例而言,维吉尼亚州作为全球最大的资料中心枢纽,根据 PJM 预测,2024~2030 年的尖峰负载将增长 32 GW,其中 30 GW 完全来自资料中心。若不采取干预措施,「缺电时数(Loss of Load Hours, LOLH)」恐将从目前的每年 2.4 小时,暴增至 2030 年的 430 小时,意味着电网可靠性将面临严峻挑战。
美国电力市场在 2007~2020 年间经历了「失落十余年」,也导致基础建设投资长线低迷。然而进入 2020 年代后,随着电动车普及化、家庭电气化、先进製造业回流、 AI 资料中心建设浪潮等多重因素汇聚,驱动 电力需求 重新进入增速周期。即便政策风向开始转变,从拜登期间成立 AI 基础设施工作小组,到特朗普推动能源许可改革、创世纪任务,但是要扭转长达数十年的电网投资赤字绝非一蹴可几。接下来我们将拆解,哪些结构性因素正在扯美国 AI 发展的后腿?
二、电力基建的两大瓶颈——为何不是砸钱就能解决?
资料中心可能面临的缺电危机,直觉的反应往往是:那不就花钱盖更多电厂就好了?但事实上,美国电网的 发电上限(额定容量)高达 1,380 GW,等同于公用事业、工商业部门、小型太阳能装置在全速运转时所能产生的电量,加总大约为 13.8 亿度电,是实际尖峰用电的两倍以上。所以问题的核心不只在于「发电」,而是短时间内电网基建难以突破的两大关键瓶颈:
